Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

瀏覽:143日期:2022-10-23 08:30:52

有些伙伴還不熟悉Excel,還不清楚Excel怎么完整甘特圖?今日好吧啦網小編就給大家介紹,有需要的朋友快來看看吧!

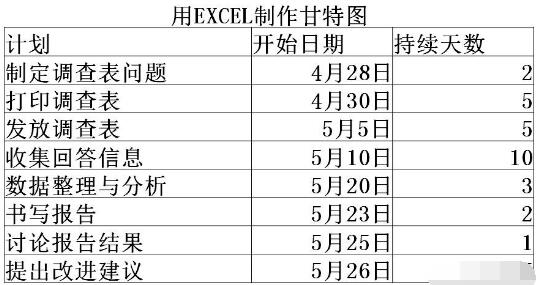

1、制作作業進度表

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

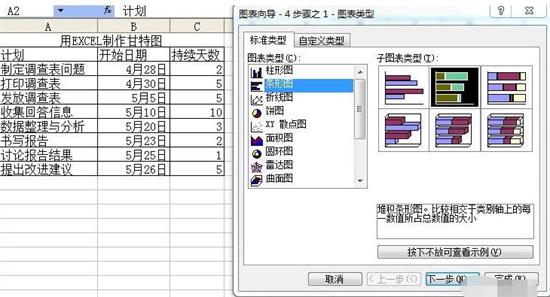

2、用EXCEL啟動圖表制作向導程序。選中計劃與開始日期兩列,點“插入”上的“圖表”中的“條形圖”。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

3、生成初始圖。一直點擊到完成為止。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

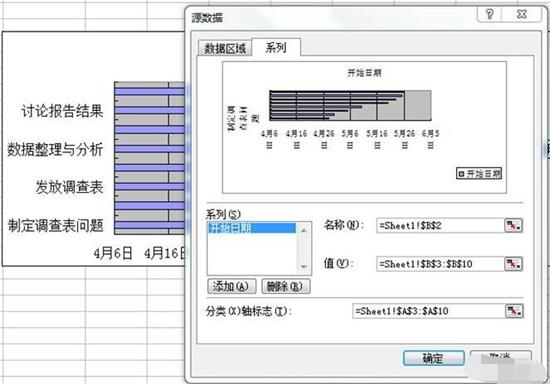

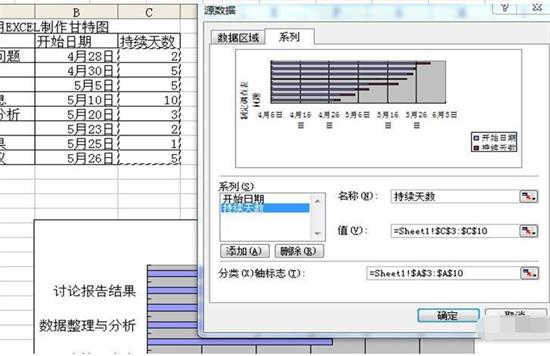

4、修改圖表,添加“持續天數”。右擊藍色條狀圖,選“源數據”中的“系列”,點“添加”,名稱為“持續天數”,點“值”,選持續天數值。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

5、生成初始甘特圖。點“完成”后生成初始甘特圖。

Excel相關攻略推薦:

Excel制作統計表格的操作步驟

excel怎么設置打印區域_excel設置打印區域圖文指南

excel怎么批量導入圖片_excel批量導入圖片指南

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

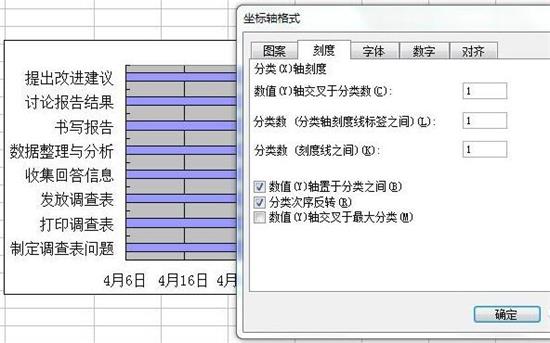

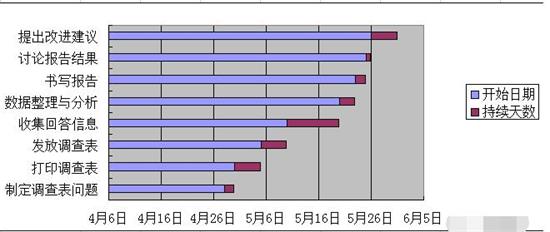

6、反轉圖表。反轉“Y”軸,雙擊圖表中的“Y”軸坐標,勾選“分順次序反轉”選項。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

7、修改初始甘特圖

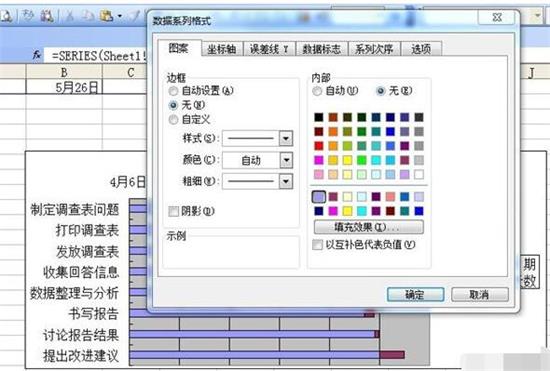

(1)隱藏藍色條形圖,點中藍色條形圖,右擊,選“數據系列格式”,“邊框”和“內容”均選“無”。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

點擊“確定”后得到下圖:

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

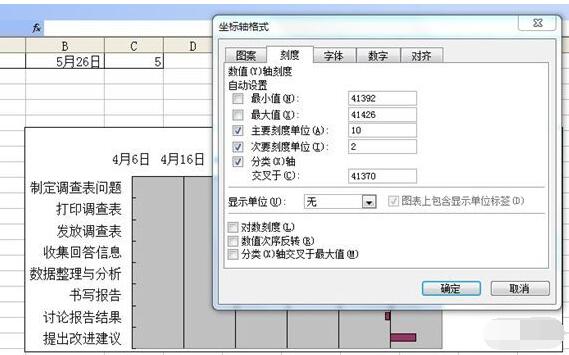

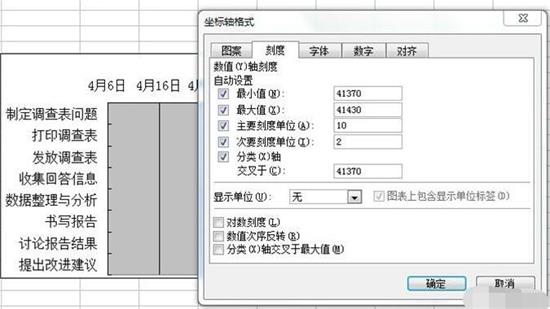

(2)調整X軸的坐標,以適應平常進度的尺度習慣。點擊”X”軸,選“坐標軸”格式中的“刻度”,修改“最小值”和“最大值”。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

目前的最小值為41370,對應的日期是4月6日,要將起始日期調整為4月28日,需要加22,即為41392,同理,最大值由41430調整為41426。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

點擊“確定”得到下圖:

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

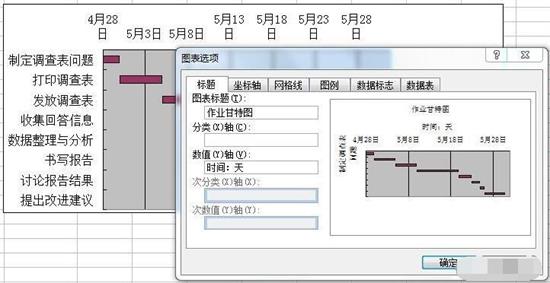

(3)去掉“圖例”,右擊“圖例”點“清除”。右擊圖表,選“圖表選項”中的“標題”,填入“作業甘特圖”,在“數值Y”軸上填寫“單位:天”。

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

點“確定”后得到下圖,對表頭和時間:天進行編輯,得到下一個圖:

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

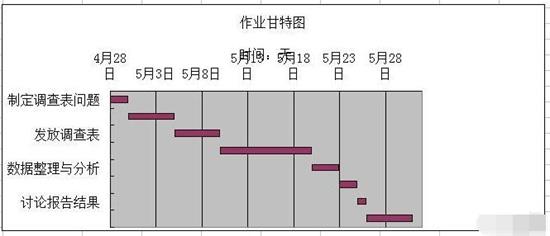

(5)修改X軸數據,右擊選中X軸,選擇“坐標軸格式”中的“數字”選項,選上面的日期,選中想要的格式,按“確定”,得到下圖:

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

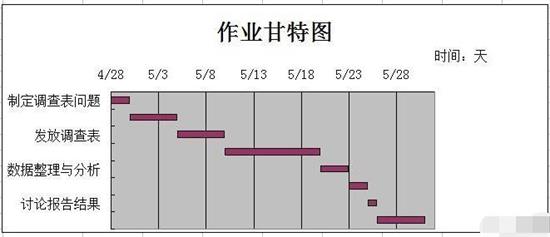

對圖表進行整理、美化,右擊圖表,選擇“圖表選項中的“網格線”,勾”分類(X)軸”上的“主要網絡線”;右擊圖表,選“圖表區格式”上的“圖案”,對上面的“邊框”項勾“無”,確定后得到下圖:

Excel怎么制作完整的甘特圖 制作完整的甘特圖方法介紹

以上就是的Excel制作完整的甘特圖方法介紹全部內容了,IE瀏覽器中文網站為您提供最好用的瀏覽器下載,為您帶來最新的軟件資訊!
